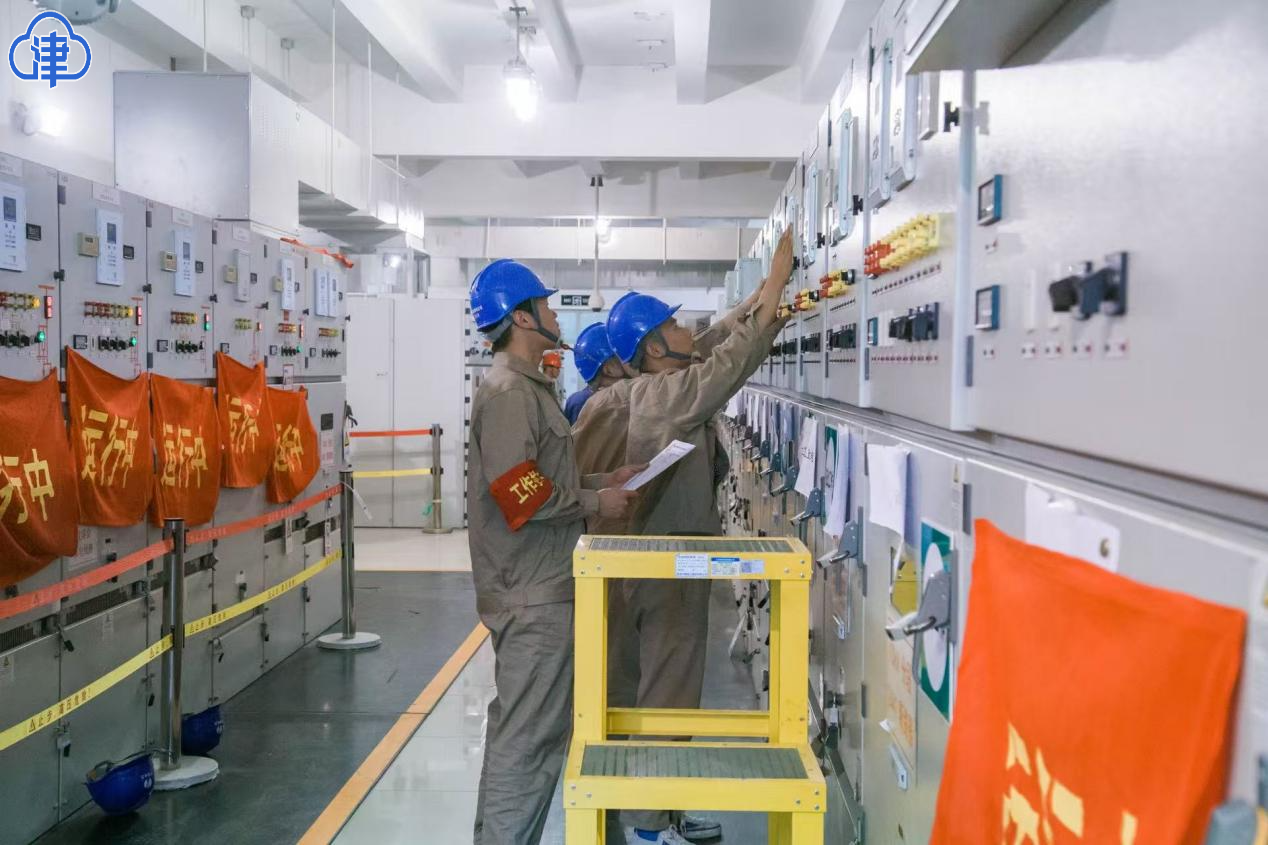

天津北方网讯:4月29日下午,位于我市东丽区的110千伏纬五道变电站内,工人们正紧张进行最后的调试,随着后台显示屏提示“遥控成功”,该变电站的综合自动化改造工程圆满完成。设备不断更新,可靠性进一步提升,供电更加安全稳定。

“这座变电站给空港经济区二期供电,9秒生产一台笔记本电脑的联想天津工厂、移动通信枢纽大厦等重要用户都在这,为了保证企业生产和居民用电,我们采取了‘前期联调+半面停电’的不停电作业方式。”国网天津东丽公司变电运检室主任郭铁峰介绍,“但相较于传统的停电作业,这样难度大了不少。”
正因如此,历时18天的改造工程,堪称一场“攻坚战”。据项目负责人国网天津东丽公司变电二次与信通运检班副班长王鑫介绍,本次改造的综合自动化设备,是变电站的“安全阀门”,实时感知各项数据指标信号,一旦发生异常,瞬时响应,及时切断故障,保护设备。
据了解,综合自动化设备的数字传感技术极其复杂,改造升级更是像在神经网络上做显微手术,再加上不停电的作业要求,调试过程中,设备之间会产生不适配、不同步等等难点,一点不通,满盘皆输。
“就像‘多米诺骨牌’一样,一环出了问题,全部得推倒重来。所以我们就加班加点,仅调试就超过150小时,终于顺利完成了改造工作。”描述起工作的过程,王鑫说。
据悉,本次工程,国网天津电力30余名施工人员昼夜轮班,突破7项技术难点,实现1500余条信号零误差对接,圆满完成改造任务,用高超的工艺技术,护航经济发展,让企业用电更安心。
